Góður gangur í framkvæmdum í Svartsengi

Svartsengi Dji Mavic 19 September 2024 364

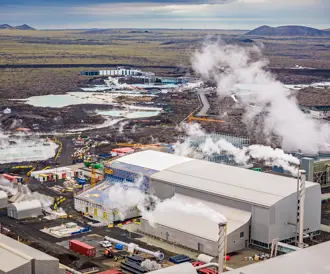

Framkvæmdir í Svartsengi ganga samkvæmt áætlun og stefnt er að gangsetningu í ársbyrjun 2026. Ljósmynd: Ragnar Th. Sigurðsson.

Framkvæmdir við stækkun og endurbætur á jarðvarmaverinu í Svartsengi eru nánast á áætlun þrátt fyrir umtalsverðar tafir í ljósi sex eldgosa á Reykjanesi á tæpu ári. Fyrsta skóflustungan var tekin í desember 2022 og áætlanir gera ráð fyrir gangsetningu í ársbyrjun 2026.

Með stækkuninni eykst framleiðslugeta versins en aukningin felst fyrst og fremst í því að nýta auðlindina betur þar sem ekki verða boraðar nýjar jarðhitaholur í tengslum við stækkunina.

Framkvæmdirnar miða ekki síður að því að endurnýja eldri búnað en orkuverið var byggt upp í sex áföngum á þrjátíu árum og var fyrsti hlutinn tekinn í notkun árið 1976. Framkvæmdirnar nú eru því sjöundi áfanginn í uppbyggingu versins. Tvö eldri orkuver verða tekin úr notkun þegar hið nýja kemst í gagnið auk þess sem vonir standa til þess að endurbæturnar leiði af sér lægri viðhaldskostnað til framtíðar.

Jarðvarmaverið í Svartsengi er fyrsta blandaða jarðvarmavirkjunin á Íslandi en þar er framleidd raforka, heitt vatn og kalt vatn auk þess sem fleiri auðlindastraumar eru nýttir frá verinu í Auðlindagarði HS Orku.

Svartsengi Dji Mavic 19 September 2024 581 Hdr
HS Orka Skóflustunga

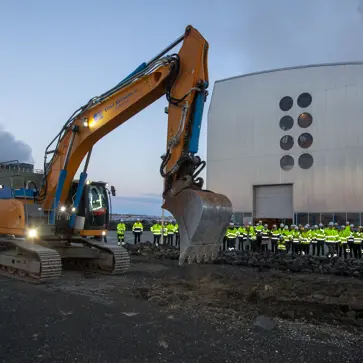

Fyrsta skóflustungan að stækkun og endurbótum í Svartsengi var tekin í desember 2022. Albert Albertsson, fyrrverandi aðstoðarforstjóri, tók fyrstu skóflustunguna.

Fréttir

Skoða allar fréttir
Sunna verður forstjóri Rio Tinto á Íslandi Hsorka Sunna Bk213776

28.01.2026

Sunna verður forstjóri Rio Tinto á Íslandi

Lesa nánar
Breytingar á framkvæmdastjórn HS Orku Fsd

27.01.2026

Breytingar á framkvæmdastjórn HS Orku

Lesa nánar
HS Orka hástökkvari í ánægjuvoginni Hs Orka8723

26.01.2026

HS Orka hástökkvari í ánægjuvoginni

Lesa nánar
Eldvörp undirbúin til nýtingar Blástur Borholu Í Eldvoerpum Jan 26 Mynd Kristinn Harðar

23.01.2026

Eldvörp undirbúin til nýtingar

Lesa nánar
Undirbúningur Hvalárvirkjunar hlýtur alþjóðlega gullvottun Dji 0031

19.01.2026

Undirbúningur Hvalárvirkjunar hlýtur alþjóðlega gullvottun

Lesa nánar
Opið fyrir umsóknir í Rannsóknasjóðinn With Person Dsc0594

15.01.2026

Opið fyrir umsóknir í Rannsóknasjóðinn

Lesa nánar
Jón Ásgeirsson tekur við nýrri ráðuneytisskrifstofu orkumála Hsorka Jon Bk214931

06.01.2026

Jón Ásgeirsson tekur við nýrri ráðuneytisskrifstofu orkumála

Lesa nánar
Áramótakveðja Proof Point Post 01 (1)

31.12.2025

Áramótakveðja

Lesa nánar
Samfélagssjóður HS Orku styður verkefni víða um land Fjoelskylda Aðalsteins Eirikssonar

17.12.2025

Samfélagssjóður HS Orku styður verkefni víða um land

Lesa nánar
